1、1月3日项目开工;
2、2月20日1#主厂房桩基第一根桩钻孔施工;
3、3月27号第一方混凝土浇筑;

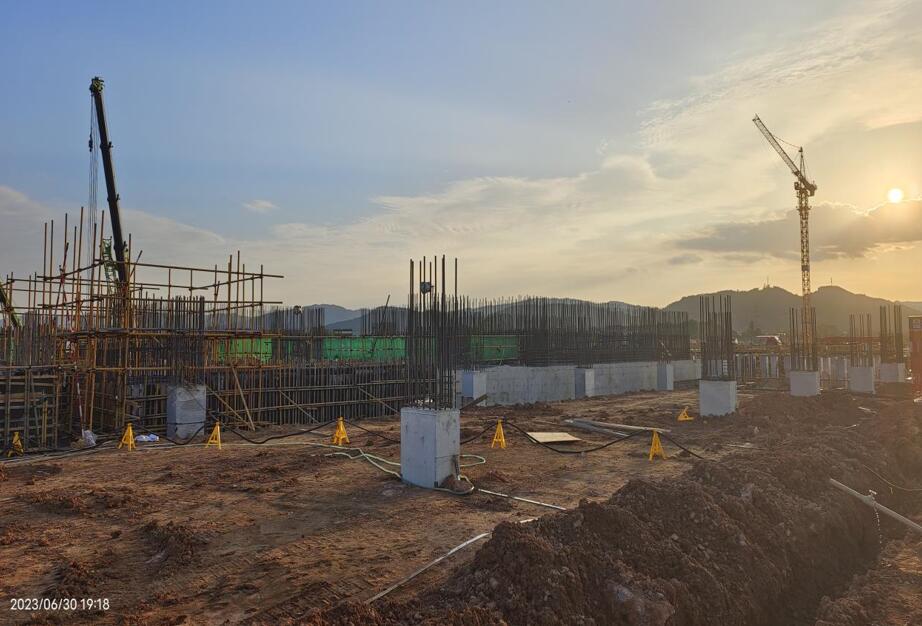

4、6月30日主厂房出零米;
5、8月21日1#余热锅炉钢架吊装;
6、12月6日1#余热锅炉模块吊装;
