2024年11月12日15时,随着锅炉补给水系统最后一级EDI系统正常投运产水,四川能投中江燃气发电工程锅炉补给水系统顺利制出合格除盐水,提前18天完成节点目标,该节点目标的实现为下一步锅炉水压奠定了坚实基础。

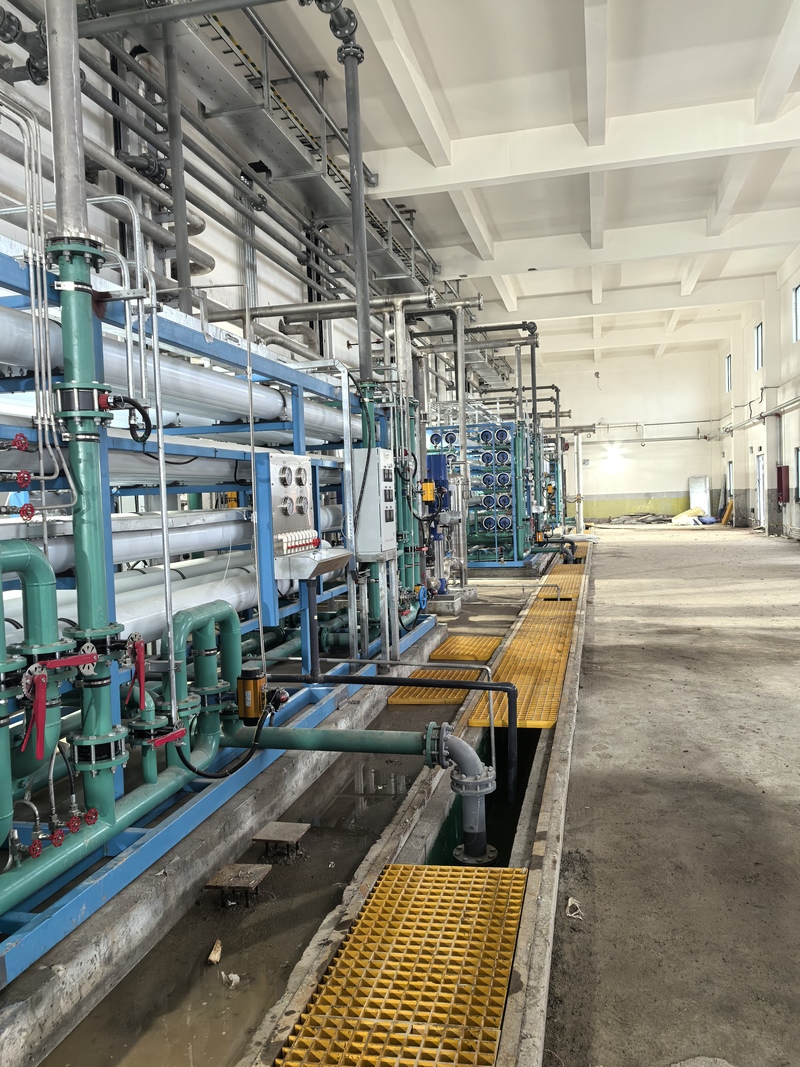

图1:锅炉补给水车间概貌
中江燃气发电公司提前进行谋划和组织,多次组织召开制水专题会,全过程督促监理单位、EPC总包单位在设计、土建施工、设备催交、设备安装、调试等方面进行细致深入的安排和部署,确保圆满完成了锅炉补给水系统制出合格除盐水的工作目标。
锅炉补给水系统制出合格除盐水,标志着中江项目首个分系统调试目标实现,并为下一步锅炉水压试验奠定坚实基础。公司将持续做好科学管理,加强安装过程质量把控,积极推进工程进度,确保机组顺利投产发电。
